由第七分公司承建的炼油厂污水预处理装置隐患治理项目主要包含老旧设施拆除、设备及管架基础土建、工艺管线安装三大板块施工,自正式动工以来,项目部严格按照施工图纸、专项方案及规范标准组织实施,全过程严守安全、质量、进度管控要求,项目建设平稳高效推进。

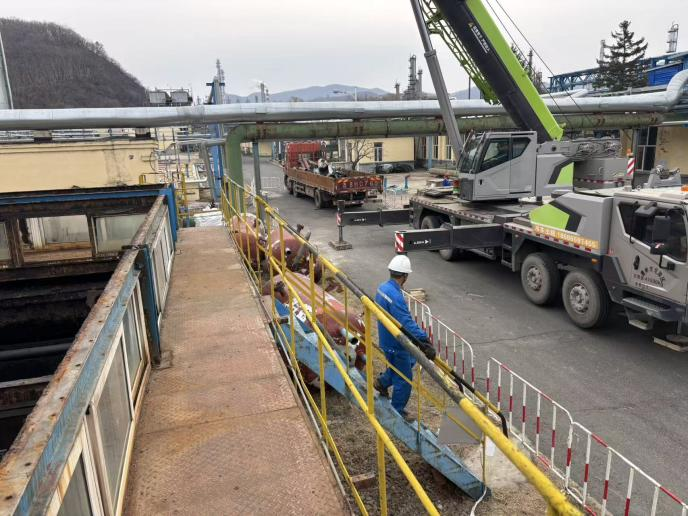

面对工期紧、任务重、作业交叉多等多重挑战,项目部科学组织、精心部署、迎难而上,在不到两个月的有效工期内,攻坚克难、捷报频传,取得了阶段性突出成果。

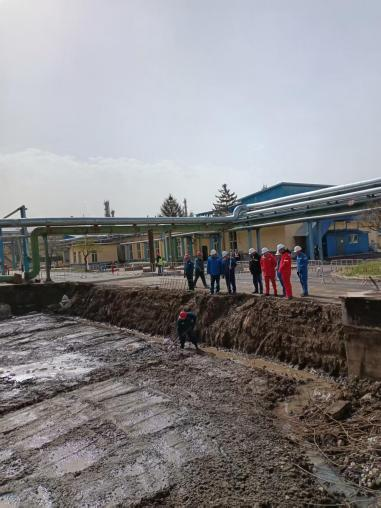

拆除工程全面收官。目前项目已圆满完成全部拆除清障任务,累计拆除玻璃钢管线197m、废弃碳钢管线1148m、溶气罐设备6台、岩棉保温30.1m3、防护铁皮533.4㎡、玻璃钢罩78片;清理污水池油泥504m3,破除旧混凝土结构620m3,拆除钢结构45.37t。现场清理清运到位,施工效率与安全管控双达标。
土建工程主体告捷。溶气气浮机基础完成土方开挖675m3、毛石混凝土换填345m3,3个设备基础支模、钢筋绑扎全部完成,基础混凝土274m3即将浇筑;84个钢管架基础垫层、支模、钢筋、浇筑及拆模工序全部完成,其中66个基础整体竣工,土建施工质量优良、节点可控。
工艺安装有序推进。工艺管线已安装386m,各工序稳步衔接,施工质量符合规范要求,为全面冲刺竣工目标打开了良好局面。
项目部将按照施工计划持续推进各项作业,一是5月18日后,撬装设备分批发货,将全力提升安装进度与完成率。二是按试压验收节点,展开管线施工。三是同步完善施工资料整理、分项报验及成品保护,确保按期优质完成全部建设任务。
