盛夏八月,热浪灼人,老旧小区改造这项关乎民生福祉的工程已经进入决战的冲刺攻坚阶段。由第二分公司承建的吉林市昌邑区2025年城镇老旧小区改造配套基础设施建设项目(兴华街道等4个街道)东局子街道施工三标段,预计本月底全面完工。项目共改造13栋住宅楼,惠及824户居民。公司工会深入项目一线开展走访调研与专项采访,实地查看民生改造推进情况,倾听一线人员讲述协调群众、管控现场安全的攻坚故事。
项目自今年四月进场以来,民生协调始终是贯穿全程的首要难题。据第二分公司副经理、主管本次老旧小区改造工作的负责人李安平介绍,居民对道路、绿化、墙体改造的诉求各不相同,意见难以统一。为有效化解群众分歧,管理人员联合社区工作人员开展全覆盖民意调查,梳理各类矛盾点,力求兼顾大多数群众的需求。同时,将施工时段固定为早七点至晚六点,最大限度减少噪音扰民,并随时接待居民咨询,及时响应和处理各类施工纠纷。
高温天气叠加多重协调任务,分公司始终坚持民生为先、安全为本,绝不单纯为追赶进度而忽视群众感受与现场管控。工会走访期间,恰逢一起居民矛盾的处置工作,在负责人李安平的协调下,居民诉求得到妥善解决。
在妥善化解群众诉求的同时,现场施工统筹与成本精细化管控,同样是对项目团队专业能力的严苛考验。前期图纸及清单工程量与现场实测工程量存有出入,图纸标注量较实际施工面积相差约10000㎡,对应造价差额近百万元,经项目人员反复复测核对,修正工程量数据,平稳的化解了工程量偏差带来的各类问题。

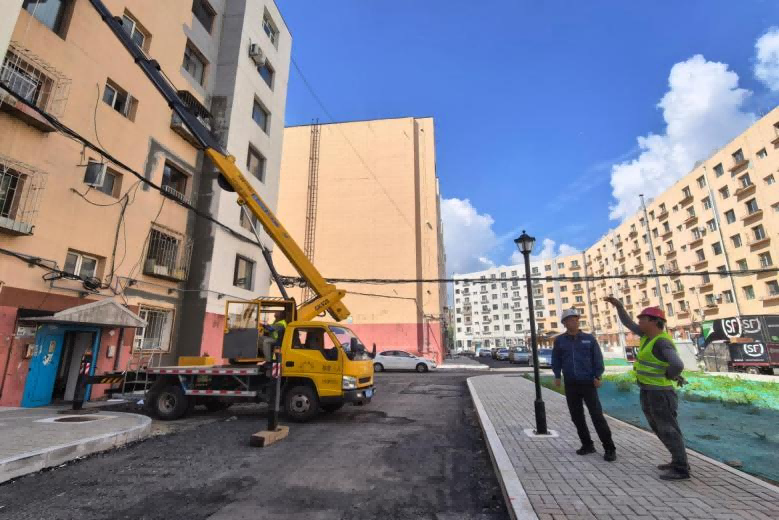

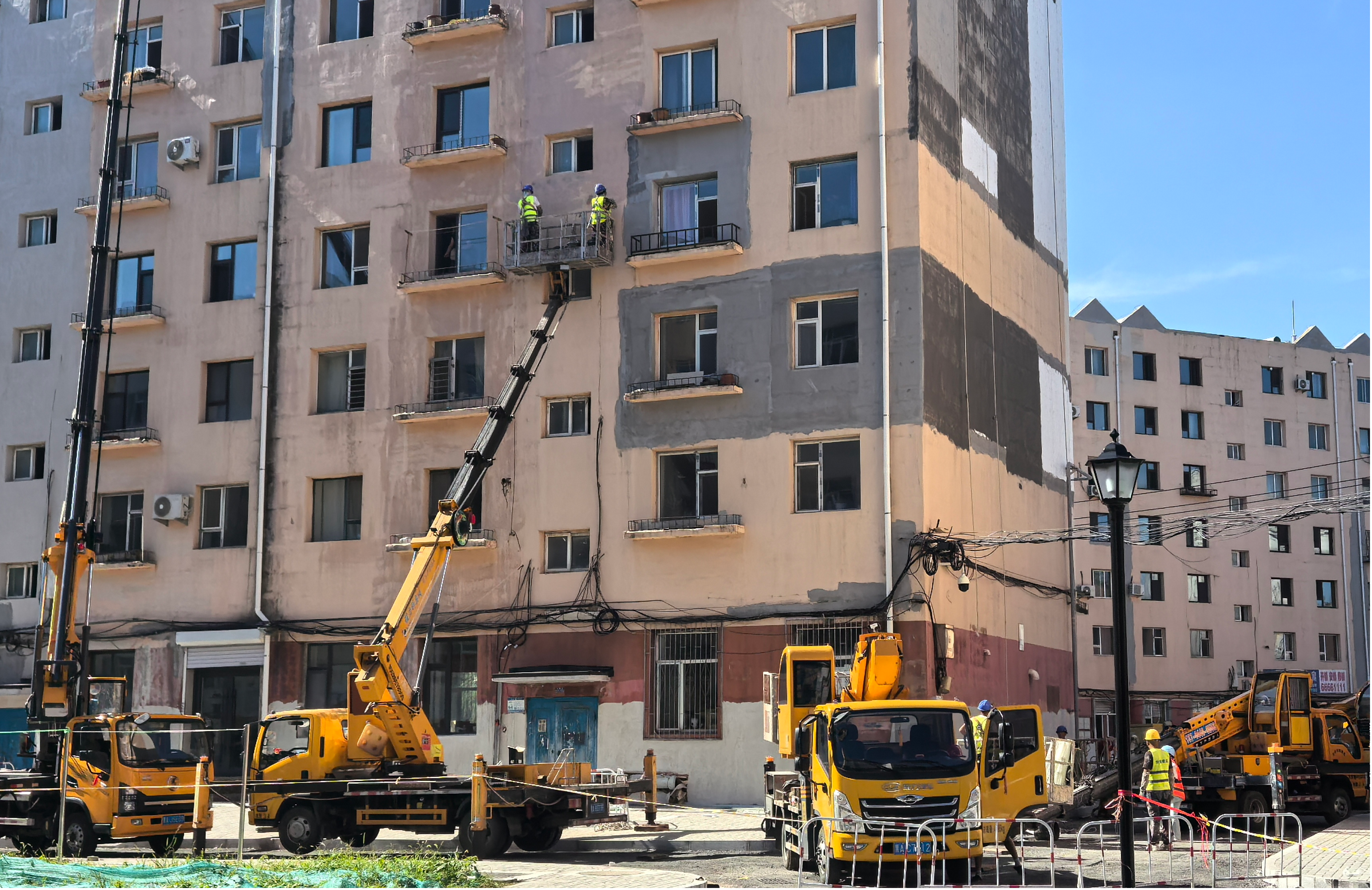

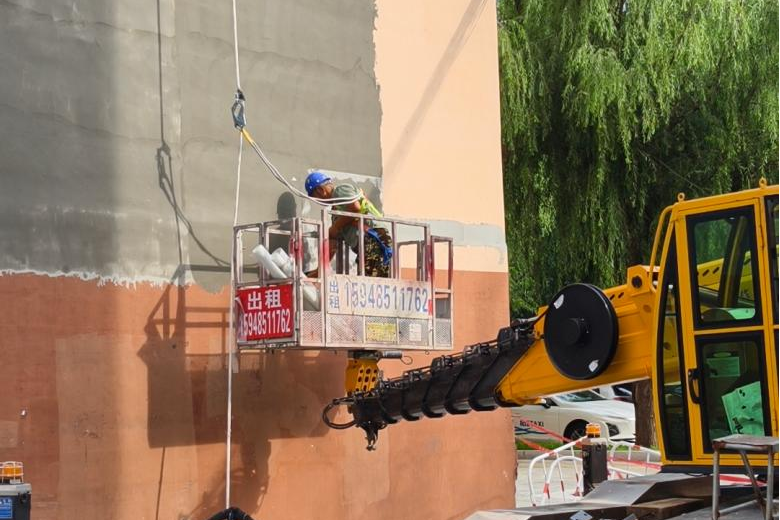

项目醒目位置整齐悬挂扬尘治理公示牌、消防安全责任公示牌,清晰划分各级安全管理职责。小区外墙翻新、屋面修缮多涉及高空作业,风险点密集,分公司建立了“新人历练”的安全监护机制,将今年新入职的2名大学生员工派驻到该项目现场专职安全监护岗,全程盯守高空作业等高风险环节,全天候排查安全隐患,牢牢守住了施工安全底线。

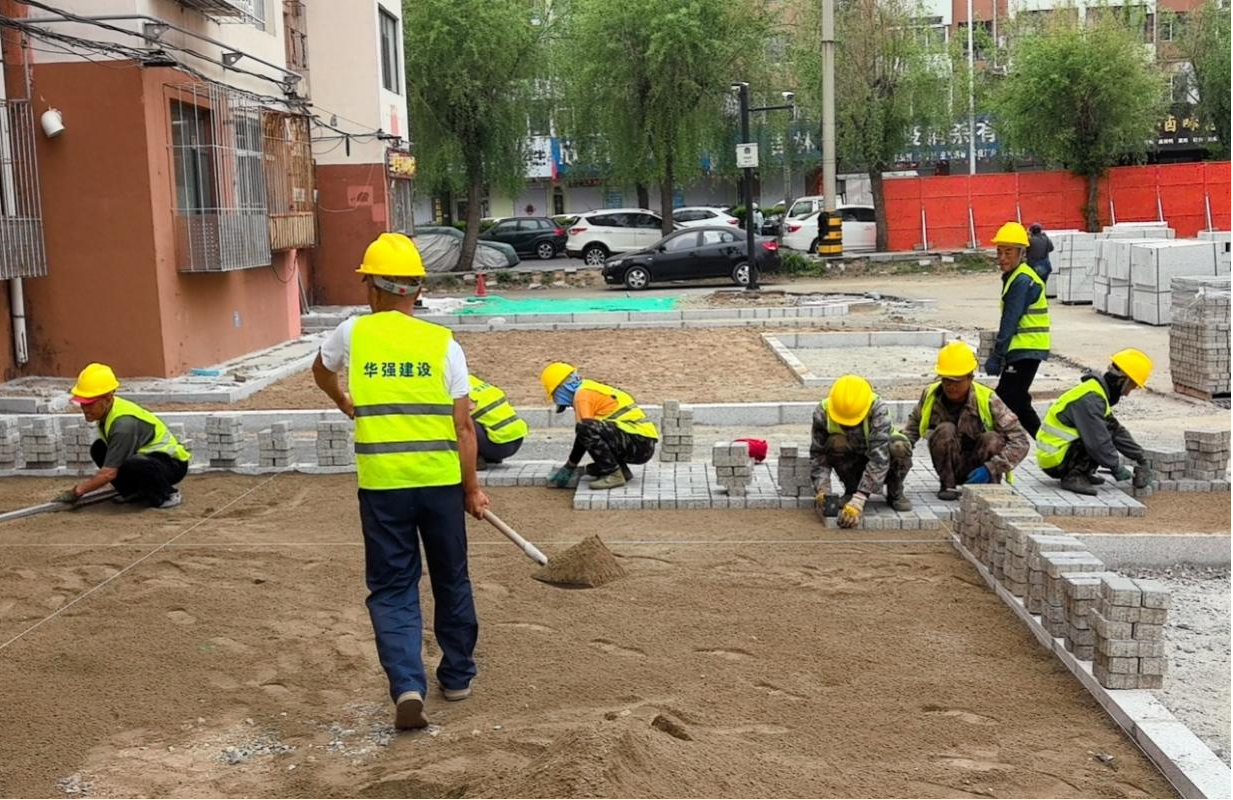

当前施工进展顺利,排水管网、雨水管网和供热工程已全部完工,道路、景观、屋面防水等分项工程稳步推进。项目建设周期内先后迎接市内各级督导检查十余次,现场工程质量、安全管理、文明施工等各项工作均获得各级领导的高度认可与充分肯定。全体参建人员将继续压实民生改造责任,持续做好群众沟通协调、高空作业安全管控等重点工作,全力冲刺8月末完工目标,以扎实的施工成效改善老旧小区居住环境,切实办好群众家门口的民生实事,交出群众满意的民生答卷。
